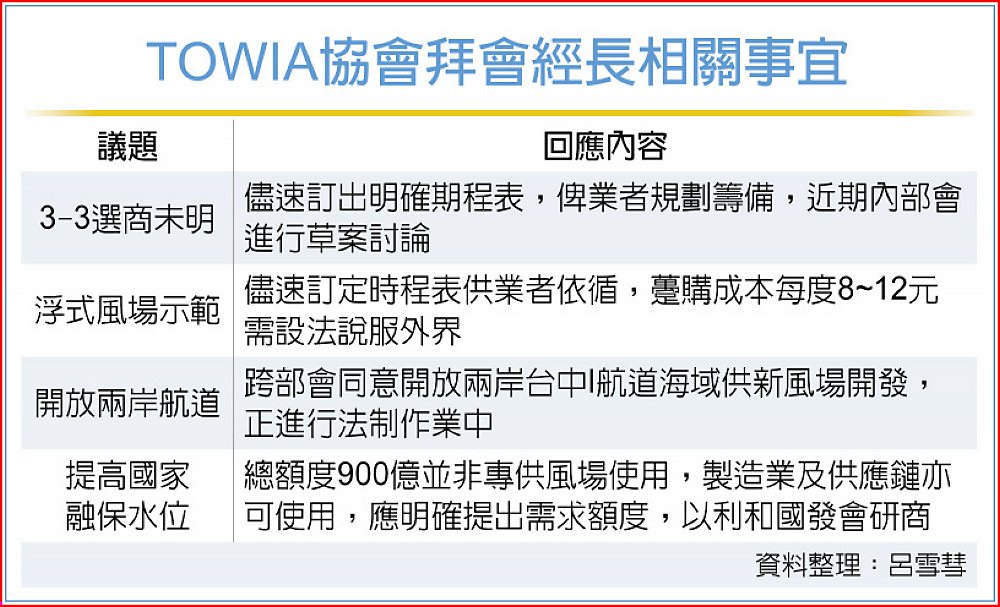

台灣離岸風電產業協會(TOWIA)6日(上周四)首度拜會經長龔明鑫,據悉,風電業者高度關注的3-3期開發及浮式風場,龔明鑫指示儘速訂出明確時程表,以利業者規劃準備。而國家融資保證水位僅剩200億元,業者期盼經部協助再提升國家融保水位,以利開發商取得專案融資。這場會面可說對離岸風電市場釋出正面訊息。
TOWIA協會理事長林靖苹上周率理監事等人拜會龔明鑫,就風電3-3期選商、浮式示範風場等離岸風電發展議題交換意見,業者皆肯定龔的積極態度。
TOWIA拜會經濟部高層,仍展現繼續開發台灣風場企圖心,一再反映區塊開發3-3期選商時程不明朗,不利整體風電發展動能,並呼籲固定式風機設置海域空間不足2GW,應盡速開放兩岸直航台中I航道。
龔明鑫會中指示能源署,針對3-3開發選商及浮式示範風場,盡速提出明確時程表,讓開發商、供應鏈、購電企業(CPPA)能延續綠電動能。據悉,能源署針對3.3選商已有腹案,近期將向經長報告獲同意再公布。至於浮式示範風場成本每度高達8~12元,若由台電躉購,如何說服國內接受是一大關鍵。
但利害關係人意見仍相當分歧,例如手中有3-1、3-2期風場業者,希望3-3選商期程不要太快,以免影響CPPA談判讓企業購電觀望,尤其業者會中有提及,基於台美關稅影響,企業因考量經營成本增加,對採購綠電態度遲疑,3-2期CPPA洽簽並不順利。惟手上沒有案場業者,希望經部儘快宣布3-3草案期程,以利對總部交代,並進行案場環評及備標。
至於兩岸I航道,跨部會已形成共識,將開放供固定式離岸風場開發,目前交通部正進行法制作業程序中,至少可釋出4~6GW以上開發容量。另副院長鄭麗君也召開跨部會,研議開放其他更多海域。此外,業者提出國家融保機制剩200億元,僅能供應一、兩家新案場開發需求,建議再增50億本金,提升500億保證額度水位。知情人士說,國家融保機制總額度900億,除協助風場開發外,也提供CPPA綠電採購業者,供應鏈例如水下基礎、船舶業及其他零組件製造商,重大公共建設等使用,風電開發實際需求多大,應有根據,才能和國發會進一步研商。
