20251009陳美君/台北報導

輝達總部 新壽已做最大讓步

合法卻過不了關,解約還地難對股東交代;北市府才是打破僵局關鍵

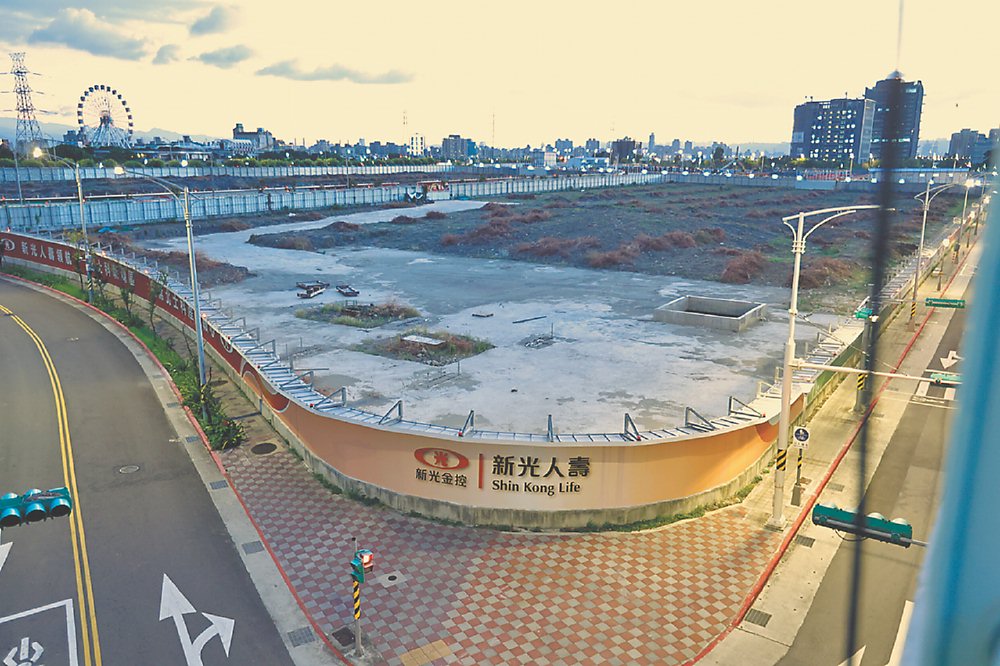

新壽標到北士科地上權,為讓輝達海外總部留在台北,早於2024年6月即對輝達簡報T17、T18建議。圖/本報資料照片

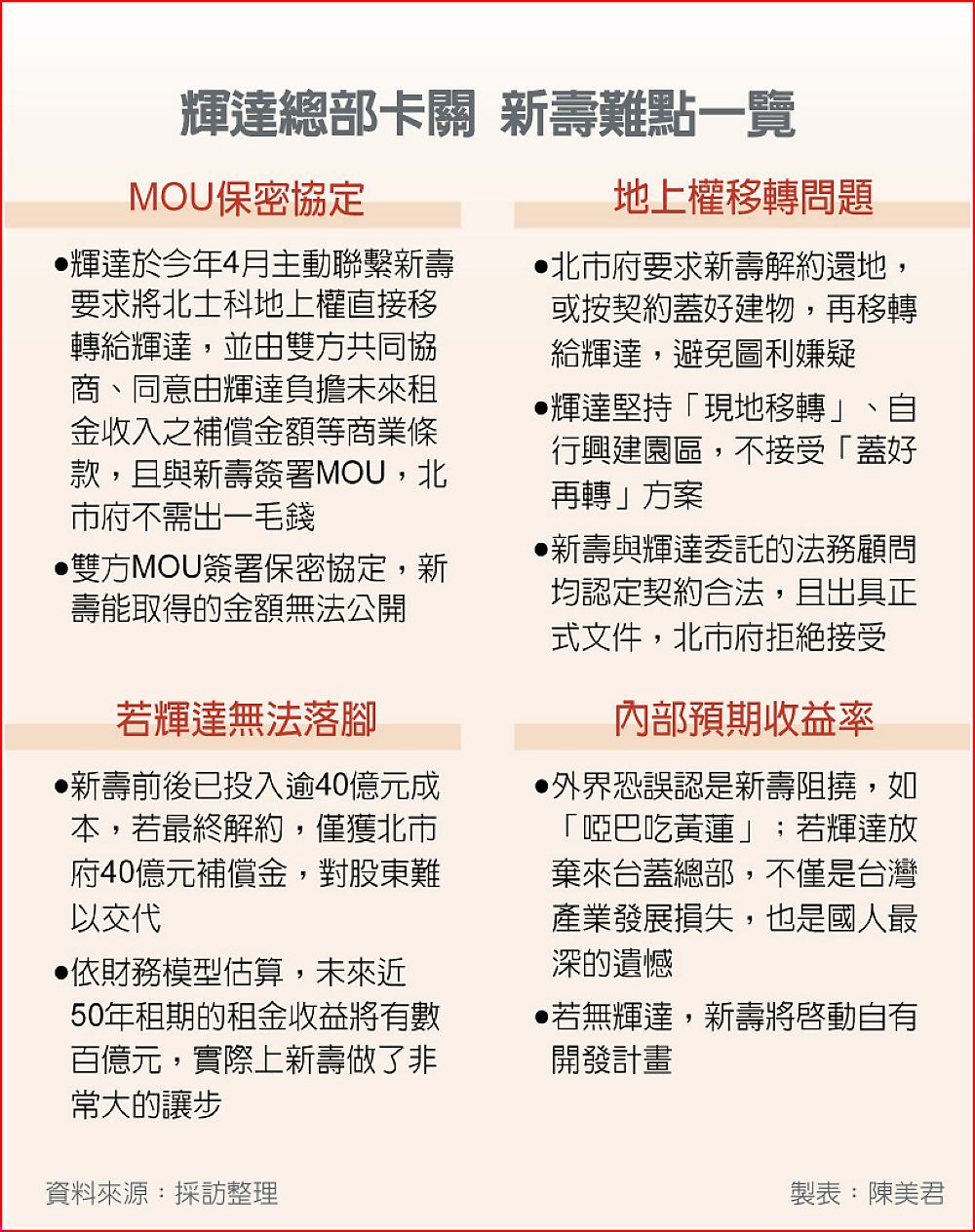

輝達總部卡關 新壽難點一覽

輝達在台設置企業總部計畫持續卡關,此案關鍵人士表示,新壽一直全力配合輝達需求、台北市政府要求,現況發展並非新壽的問題。

他並透露,輝達決議來台設置企業總部,有三個關鍵時間點,即新壽早於2024年6月即對輝達簡報T17、T18建議;2025年1月台北市政府要求解約還地;2025年4月輝達主動提出移轉地上權方案,並於5月與新壽正式簽署MOU(合作備忘錄)。

新光人壽標到北士科地上權後,原規劃在T17、T18打造5萬坪的AI園區,但為讓輝達的海外總部留在台北市努力促成此案。自2024年6月起即積極撮合輝達與北士科基地合作,之後發展不如預期,關鍵在北市府憂心,如核准新壽將地上權直接移轉給輝達恐涉圖利,讓全案持續延宕。

事實上輝達位於內湖的辦公室,房東就是新壽,雙方互動密切。輝達2025年4月主動聯繫新光人壽要求將北士科地上權直接移轉給輝達,並由雙方共同協商、同意由輝達負擔未來租金收入之補償金額等商業條款,且與新壽簽署MOU,不需台北市政府出任何一毛錢。此案只差北市府點頭同意。

對外界質疑,北市府要求新壽解約還地,遭「獅子大開口」、要求140億元的解約金。實際上依據財務模型估算,在未來長達近50年租期的租金收益將達數百億元,因輝達與新壽雙方MOU簽有保密協定不得公開,但新壽是做了非常大的讓步,只為促成輝達海外總部落腳台北。

輝達可能落腳北士科消息曾讓各界期待,但情況在1月轉變。台北市政府要求新壽將已得標的地上權歸還市府,再由市府轉讓輝達,解約金部分僅約2.5%的利息,讓新壽內部財務評估陷困境。

新壽前後投入約40億元成本,包括權利金與建築設計及北市都審局的審核及執照申請等等費用。若最終僅獲市府40億元補償金,對股東無法交代,且恐怕會被小股東控告背信罪,故無法同意「解約還地」方案。

在「地上權移轉」法律問題上,北市府對「直接移轉地上權」極為敏感,要求「新壽先解約、把地還給市府,市府再轉給輝達」,不然就得按照契約建好再移轉給輝達,但輝達堅持「現地移轉」、自行興建園區,不接受「蓋好再轉」方案。

此外,新壽委託的理律法律事務所及輝達評估後,雙方均認定此方案合法,並出具正式意見文件,惟北市府依舊堅持會有圖利他人的風險而不願放行。相關人士憂慮,若未來輝達因故拂袖而去,外界不但將誤認並指責新壽從中阻撓,此案也恐成為國人心中的遺憾。
